钢结构桁架安装施工的注意事项

2019-08-29 09:36 西安钢结构 华邦钢结构

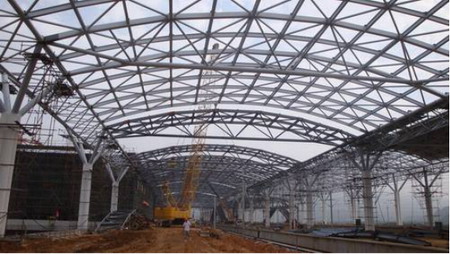

  一、钢结构桁架安装前不对支座预埋螺栓进行检查验收

  钢结构桁架工程安装前,没有对柱头支座处预埋的地脚螺栓进行检查验收。这样未经复测,便不知预埋地脚螺栓与设计图纸和屋架两端预留安装孔尺寸是否相符合,待安装时才发现位置、尺寸、标高有错误,致使钢桁架安装不上,需要吊下来,对螺栓或预留孔进行修整处理后,才能安装上,既耽误工期,又增加施工费用。

  预防措施:

  桁架工程安装前,需要对柱头进行下列检查验收:检查地脚螺栓尺寸、标高、螺距,螺纹露出长度等是否在允许范围内,跨度是否与钢结构尺寸一致,与图纸要求是否相符合。交接验收合格后,方可进行钢桁架安装,以保证安装位置、标高、跨度等的正确性。

西安钢结构

  二、钢结构桁架跨度尺寸超差,与柱端部节点板不密合

  钢结构桁架跨度尺寸超差,即个别屋架的跨度尺寸过大或过小;对与柱侧向连接的钢桁架、端部节点板间存在间隙。产生原因:前者是桁架工程制作工艺不合理,取拱度过大或过小,未矫正就安装。后者是钢柱安装垂直度超差与屋架制作跨度尺寸超差引起的。由于跨度尺寸超差、柱端部节点板不密合,会影响柱的垂直度或平行度,也会影响柱与屋架的受力性能。

  预防措施:

  1、钢桁架制作可以采用同一模具,以保证跨度尺寸正确。

  2、嵌入式连接的支座,可以在钢桁架焊接、矫正后按其跨度尺寸位置互相拼装,以保证跨度、高度正确并便于安装。为了便于安装时调整跨度尺寸,对嵌入式连接的支座、制作时可先不与屋架组装,可以用临时螺栓附在钢桁架上,以备在现场安装时按屋架跨度尺寸及其规定的位置进行连接。

  3、吊装前,需要认真检查钢桁架,对变形超差部位予以矫正,在保证跨度尺寸后再进行吊装。

  4、对非嵌入式连接支座,如柱顶板孔位与屋架支座孔位不一致时,不要采用外力强制入位,可以利用椭圆孔或扩孔法调整入位,并用厚垫圈覆盖焊接,将螺栓紧固。不经扩孔调整或用较大的外力进行强制入位,将会使安装后的钢桁架跨度产生无穷大的正偏差或负偏差。安装后的钢桁架及天窗架垂直度及侧向弯曲差超过规范允许值。产生原因有:钢桁架、天窗架制作中操作方法不当和工艺不合理,如拼装挡铁定位不准、拼装平台水平、两端支座板倾斜或吊装方法不当。如钢柱垂直度超差,柱头板的标高不统一,平面未达到要求的水平度,相邻钢桁架间距与对应檩条位置不一致等。由于垂直度和侧向弯曲偏差过大,会使受力不在一个平面内,将会影响钢桁架、天窗架的受力性能和稳定性。

  三、水平支撑安装质量不符合要求

  钢结构桁架的水平支撑安装后产生上拱或下挠,其值超过规范允许值。产生原因有:水平支撑制作尺寸不准确,与钢桁架组合连接时位置不符,十字支撑本身自重产生挠度,水平支撑吊装工艺不合理等。由于质量不符合要求,使支撑受力不在一个平面内,降低承压时的受力性能,影响钢桁架的侧向稳定性。

  预防措施:

  1、严格控制构件制作、安装的尺寸偏差。吊装时,可以采用合理的吊装工艺,如十字水平支撑长度较长,刚度较差,可以使用圆木杆进行加固,吊点位置应合理,尽量保持在一个平面内,使其受力重心在平面内均匀受力,以防止产生弯曲、下挠变形。

  2、桁架工程安装时应使水平支撑稍作上拱略大于水平状态与钢桁架连接,即可消除下挠。如连接位置发生较大偏差不能安装就位时,不能采用牵拉工具用外力强行入位连接,以免使屋架下弦侧向弯曲或使水平支撑出现过大的上拱或下挠,并使连接件存大较大的内应力。水平支撑用临时螺栓固定、校正好后需要立即焊接固定。
